Fassade sanieren: bester Zeitpunkt, typische Anzeichen und Ablauf

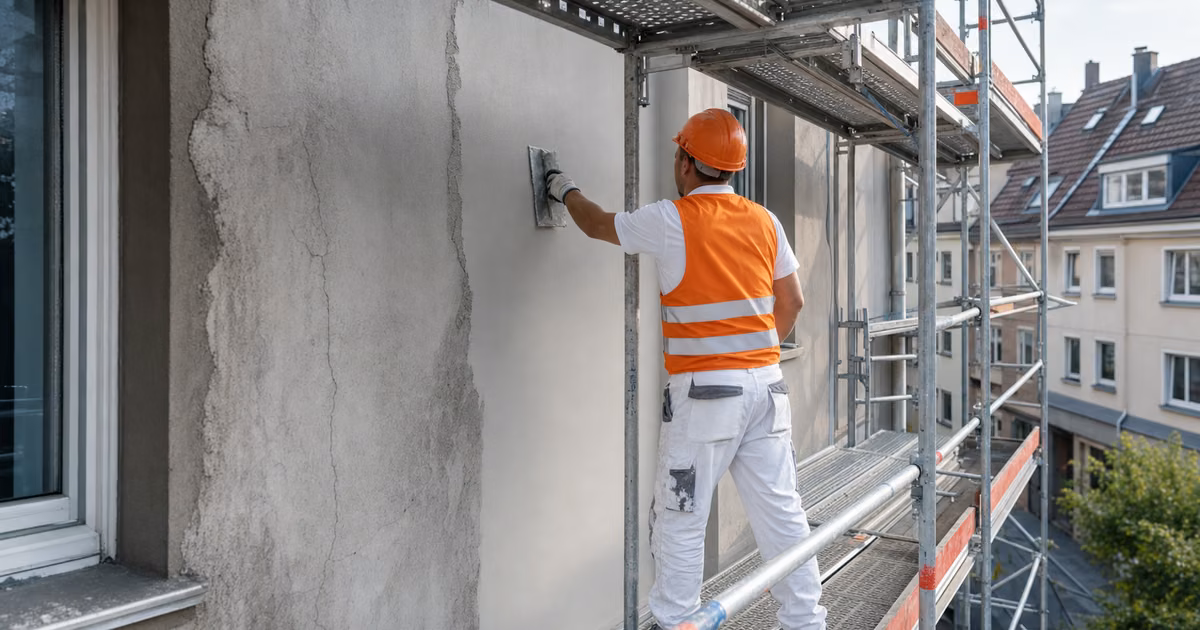

Fassadensanierung im Sommer: Maler trägt frischen Putz vom Gerüst aus auf

Der Hochsommer ist Fassadenzeit – und das hat handfeste technische Gründe: Putz, Farbe und Kleber verzeihen keine falschen Temperaturen. Wer seine Fassade sanieren will, plant deshalb rückwärts vom Wetterfenster. Dieser Beitrag zeigt, woran Sie erkennen, dass die Fassade fällig ist, welche Temperaturgrenzen die Hersteller vorschreiben, wann das Gebäudeenergiegesetz mitredet – und warum sich die Kopplung mit einer Dämmung doppelt lohnt.

Woran Sie erkennen, dass die Fassade fällig ist

Eine feste Frist gibt es nicht: Als Faustregel für einen neuen Anstrich werden häufig 10 bis 15 Jahre genannt – je nach Farbqualität, Fassadenmaterial und Witterungsbelastung können es auch 5 bis 20 Jahre sein. Eine insgesamt gepflegte Putzfassade hält bei regelmäßiger Ausbesserung deutlich länger, genannt werden 40 bis 50 Jahre. Verlässlicher als jede Jahreszahl sind die Anzeichen am Bauwerk:

AnzeichenWas dahinterstecktSchnelltest
Risse im PutzSpannungen, eindringende FeuchteSichtprüfung, Rissbreite beobachten
Abblätternde FarbeBeschichtung am LebensendeSichtprüfung
Hohle PutzstellenPutz haftet nicht mehr am UntergrundKlopftest: klingt es hohl?
Absandender PutzBindemittel verwittertWischprobe mit der Hand
Algen- und Moosbefalldauerhaft feuchte, schlecht rücktrocknende FlächeWarnsignal – fachlich abklären lassen

Grünbefall bedeutet dabei nicht automatisch eine durchfeuchtete Wand – gerade auf gedämmten Fassaden ist er oft ein reines Oberflächenphänomen. Abklären sollte man ihn trotzdem, bevor gestrichen wird.

Temperaturfenster: was Putz, Farbe und Kleber verlangen

Die technischen Datenblätter der Hersteller sind eindeutig – und sie gelten nicht nur für den Moment des Auftragens, sondern auch für die Trocknung:

ArbeitZulässiges FensterBesonderheit
Außenputz (Kalk-Zement)+5 °C bis +30 °Cgilt für Luft, Material und Untergrund
Fassadenfarbe (Dispersion/Reinacrylat)+5 °C bis +30 °Cgilt auch für die gesamte Trocknungsphase
Silikatfarbe+8 °C bis +30 °Cstrenger als die übliche 5-Grad-Regel
WDVS-Klebe-/Armierungsmörtel+5 °C bis +30 °CUntergrund muss frostfrei und trocken sein

Dazu kommt das Wetter jenseits des Thermometers: nicht bei praller Sonne, starkem Wind, Nebel oder hoher Luftfeuchtigkeit verarbeiten. Frischer Putz muss vor Regen und direkter Sonne geschützt werden – auf dem Gerüst übernehmen das Planen und Netze. Frost zerstört das Gefüge von noch nicht abgebundenem Mörtel.

Auch die Nächte zählen: Die Temperaturuntergrenze gilt für die gesamte Trocknungsphase – Fassadenfarbe ist bei 20 °C erst nach etwa drei Tagen durchgetrocknet, bei Kälte dauert es länger. Ein milder Oktobertag hilft also wenig, wenn es nachts Richtung Frost geht.

Für die Übergangszeit bieten einzelne Hersteller Winterprodukte an, die Fassadenfarben und Grundierungen ab etwa +1 °C verarbeitbar machen – das ist aber die Ausnahme für Profis, nicht die Regel.

Saisonkalender: sichere Monate für Außenputz, Anstrich und WDVS-Dämmung in Bayern sind in der Regel Mai bis September
Saisonkalender Fassadenarbeiten: das sichere Fenster liegt in Bayern in der Regel zwischen Mai und September

Wartezeiten: warum eine Fassadensanierung Wochen braucht

Zwischen den Arbeitsschritten schreiben die Hersteller Stand- und Trocknungszeiten vor – bei 20 °C und 65 % Luftfeuchte; ist es kälter oder feuchter, verlängert sich alles:

SchrittFaustregel
Unterputz trocknen lassenmind. 1 Tag pro mm Putzdicke
Neuer Putz vor dem ersten Anstrichmind. 14 Tage (mit geeigneter Grundierung herstellerabhängig ab 7 Tagen)
Fassadenfarbe überstreichbarnach ca. 6 Stunden, Silikatfarbe ca. 12 Stunden (herstellerabhängig)
WDVS: Dübeln nach dem Verklebenfrühestens nach 24 Stunden
WDVS: Unterputz nach dem Verklebennach ca. 3 Tagen

Diese Zeiten erklären, warum das Gerüst bei einer vollständigen Sanierung mehrere Wochen steht – und warum eine realistische Standzeit-Planung bares Geld spart.

Die 10-Prozent-Regel: wann das GEG mitredet

Wer mehr als nur streicht, sollte das Gebäudeenergiegesetz kennen. Die Anforderungen an geänderte Außenbauteile (§ 48 GEG) greifen erst, wenn mehr als 10 Prozent der Fläche der jeweiligen Bauteilgruppe geändert werden – die sogenannte Bagatellgrenze. Wird der Außenputz großflächig erneuert, muss die Wand bei Wohngebäuden danach einen U-Wert von höchstens 0,24 W/(m²·K) einhalten; praktisch heißt das in aller Regel: dämmen. Ausgenommen sind Wände, die nach dem 31.12.1983 bereits unter Einhaltung energiesparrechtlicher Vorschriften errichtet oder erneuert wurden.

Die wichtigste Entlastung liefert die offizielle Auslegung der Projektgruppe GEG: Eine „Erneuerung des Außenputzes" liegt nur vor, wenn der Altputz abgeschlagen wird. Putzreparaturen und ein neuer Anstrich – auch mit zusätzlicher Farb- oder Putzbeschichtung – lösen keine Dämmpflicht aus. Ein reiner Neuanstrich ist also GEG-frei; wer dagegen den Altputz herunterholt, sollte die Dämmung gleich mitdenken.

Sanierung und Dämmung koppeln: das Gerüst zahlen Sie nur einmal

Genau hier liegt der wirtschaftlich beste Moment für eine Fassadendämmung: Die Verbraucherzentrale empfiehlt, sie dann anzugehen, wenn ohnehin ein neuer Anstrich fällig ist oder schadhafter Putz erneuert werden muss – die Gerüstkosten fallen dann nur einmal statt zweimal an. Dazu kommt die Förderung: Der Staat bezuschusst die Dämmung 2026 mit 15 bis 20 Prozent, und die Gerüstkosten zählen als Umfeldmaßnahme mit – die Details stehen in unserem Beitrag zur Förderung für Dämmung 2026. Wie das Gerüst auf die spätere Dämmstärke abgestimmt wird, erklärt der WDVS-Beitrag.

Der Ablauf in sechs Schritten

  1. Befund erheben: Klopftest, Wischprobe, Risse und Grünbefall dokumentieren – am besten mit Fotos.
  2. Umfang festlegen: Reicht ein Anstrich, oder muss Putz repariert oder abgeschlagen werden – und greift dann die 10-Prozent-Regel des GEG?
  3. Förderung klären: Bei Dämmung den BAFA-Antrag vor der Auftragsvergabe stellen; bei reiner Sanierung ohne Dämmung bleibt der Handwerkerbonus (§ 35a EStG).
  4. Gerüst planen: Fläche, Höhe, Lastklasse und Standzeit bestimmen den Preis – was das am Einfamilienhaus kostet, haben wir aufgeschlüsselt.
  5. Wetterfenster wählen: Ausführung so legen, dass Auftrag und Trocknung sicher im Temperaturfenster liegen – inklusive der Nächte.
  6. Ausführen und abnehmen: Wartezeiten zwischen den Schichten einhalten, wetterseitige Flächen mit Planen schützen, am Ende dokumentierte Abnahme.

Fazit: Das Zeitfenster ist jetzt

Wer in Bayern eine Fassadensanierung plant – ob in Nürnberg, Würzburg oder Landshut –, hat von Mai bis September das technisch sicherste Fenster: in der Regel stabile Temperaturen über der 5-Grad-Grenze, auch nachts. Nach unserer Erfahrung sind die Kapazitäten von Gerüstbauern und Malerbetrieben in dieser Zeit allerdings am knappsten – wer im Hochsommer anfragt, plant realistischerweise schon für den Spätsommer oder das nächste Frühjahr. Die Anzeichen an der Fassade, die 10-Prozent-Regel und das Wetterfenster zusammen ergeben den Fahrplan: erst Befund, dann Förderung, dann Gerüst – und die Trocknungszeiten von Anfang an einplanen.
